公共广播系统安装工艺标准
1适用范围
本标准适用于一般工业和民用建筑物内的广播系统安装工程。
2施工准备
2.1 材料
2.1.1节目源设备:主要选用FM/AM调谐器、电唱机、激光唱机、传声器(话筒)等。满
足设计要求,必须附有产品使用说明书、合格证及有关的技术文件。产品安装前,必须进行
进场设备材料检验。
2.1.2信号处理设备:包括调音台、前置放大器、功率放大器、频率均衡器、压缩限制器、
延时器、混响器等。应根据设计要求选用标准系列产品,并附有产品使用说明书、合格证及
相关的技术文件和3C认证标识。产品安装前,必须依据出厂的图纸或技术文件进行通电检
查,并记录结果。
2.1.3传输部分:包括分线箱、控制器、电线电缆等。必须符合设计要求的规格型号,有产
品合格证及3C认证标识。
2.1.4终端设备:主要包括扬声器、音箱、声柱、控制开关、音量控制器等设备。产品选型
符合设计要求,并附有产品使用说明书及合格证,且有3C认证标识。
2.1.5常用连线规格应符合下表,应根据设计要求选择相应规格的绝缘导线,并有产品合格证。
2.1.6 电缆应根据设计要求选用屏蔽线或双绞线,并有产品合格证。
2.1.7 不间断电源的选择应根据设计要求选配,必须有产品合格证及有关的技术文件。
2.1.8镀锌材料:金属线槽、镀锌钢管、机螺丝、平垫、弹簧垫圈、金属膨胀螺栓、金属软
管等。
2.1.9其它材料:塑料胀管、接线端子、钻头、焊锡、焊剂、绝缘胶布、塑料胶布、各类插
头等。
2.2 机具设备
2.2.1手电钻、冲击钻、克丝钳子、剥线钳、电工刀、电烙铁、一字改锥、十字改锥、尖嘴
钳、偏口钳。
2.2.2 万用表、工具袋、梯子、水平尺、拉线、500V摇表、线坠。
2.3 作业条件
2.3.1 机房内土建工程应内装修完毕,门、窗、门锁装配齐全完整。
2.3.2 机房内及外围的布线线缆沟、槽、管、盒、箱施工完毕。
2.3.3 吊顶的扬声器预留孔按实际尺寸已经留好,音箱吊架安装预留。
2.3.4 线缆绝缘电阻摇测值大于0.5MΩ。
3操作工艺
3.1 工艺流程
管路预埋
分线箱安装
设备调试
线路敷设
终端设备配线
机房设备安装
3.2 操作方法
3.2.1 管路预埋
3.2.1.1 参见工艺相关章节进行施工。
3.2.2 分线箱安装
3.2.2.1 暗装箱体面板应与建筑装饰面配合严密。严禁采用电焊或气焊将箱体与预埋管口焊在
一起。
3.2.2.2 明装分线箱安装高度为底边距地1.5m。
3.2.2.3 明装壁挂式分线箱、端子箱或声柱箱时,先将引线与盒内导线用端子作过渡压接,然
后将端子放回接线盒。找准标高进行钻孔,埋入胀管螺栓进行固定。要求箱底与墙面平齐。
3.2.2.4 线管不便于直接敷设到位时,线管出线终端口与设备接线端子之间,不得将线缆直接
裸露,必须采用金属软管连接,金属软管长度不大于1米。
3.2.3 线路敷设
3.2.3.1 布放线缆应排列整齐,不拧绞,尽量减少交叉,交叉处粗线在下,细线在上。
3.2.3.2 管内穿线不应有接头,接头必须在线盒(箱)处接续。
3.2.3.3 进入机柜后的线缆应分别进入机架内分线槽或分别绑扎固定。
3.2.3.4 所敷设的线缆两端必须做标记。
3.2.4 终端设备配线
3.2.4.1 扬声器的安装应符合设计要求,固定要安全可靠,水平和俯、仰角应能在设计要求的
范围内灵活调整。
3.2.4.2 吊顶内、夹层内利用建筑结构固定扬声器箱支架或吊杆等附件,须在结构上钻孔、电
焊等,必须检查建筑结构的承重能力,征得设计同意后方可施工;在灯杆等其他物体上悬挂
大型扬声器时,也必须根据其承重能力,征得设计同意后安装。
3.2.4.3 以建筑装饰为掩体安装的扬声器箱,其正面不得直接接触装饰物。
3.2.4.4 具有不同功率和阻抗的成套扬声器,事先按设计要求将所需接用的线间变压器的端头
焊出引线,剥去10~15mm绝缘外皮待用。
3.2.4.5 吸顶式扬声器,将扬声器引线用端子与盒内导线连接好,然后将端子放回接线盒,使
扬声器与顶棚贴紧,用螺丝将喇叭固定在吊顶支架板上。当采用弹簧固定喇叭时,将喇叭托
入吊顶内再拉伸弹簧,将喇叭罩勾住并使其紧贴在顶棚上,并找正位置。吸顶式扬声器安装

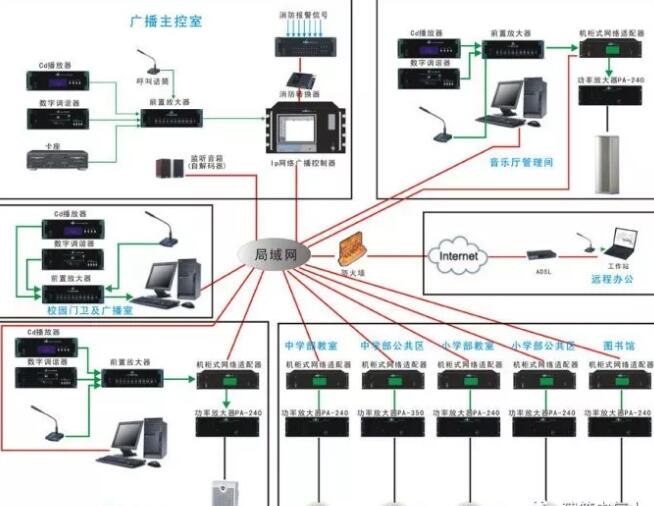

3.2.5 机房设备安装
3.2.5.1 当大型机柜采用槽钢基础时,应先检查槽钢基础是否平直,其尺寸是否满足机柜尺寸。
3.2.5.2 根据机柜内固定孔距,在基础槽钢上或地面钻孔,多台排列时,应从一端开始安装,
逐台对准孔位,用镀锌螺栓固定。然后拉线找平直、再将各种地脚螺栓及柜体用螺栓拧紧、
牢固,连成整体机柜。
3.2.5.3 机柜单个独立安装或多个并列安装应达到横平、竖直;机柜上设备安装顺序应符合设
计要求,设备面板排列整齐,带轨道的设备应推拉灵活。
3.2.5.4 安装控制台要摆放整齐,安装位置应符合设计要求。
3.2.6 设备调试
3.2.6.1接线前,将已布放的线缆再次进行对地与线间绝缘摇测,绝缘电阻大于0.5MΩ。机
房设备采用专用导线将各设备进行连接,各支路导线线头压接好,设备及屏蔽线应压接好保
护地线。接地电阻值不应大于1Ω。
3.2.6.3 设备安装完后,各设备采取单独调试,然后系统统调。调试由机房内监听各路广播的
音质效果并调整各路功放的输出,以保证各路音源的音量一致,并要进行现场监听。调试完
毕后应经过有关人员进行验收后交付使用,并办理验收手续。
4成品保护
4.1 安装扬声器(箱)时,应注意保持吊顶、墙面整洁。
4.2 其它工种作业时,应注意不得碰撞及损伤喇叭箱或护罩。
4.3 机房内应采取防尘、防潮、防污染及防水措施。为了防止损坏设备和丢失零部件,应及
时关好门窗,门上锁并派专人负责。
5应注意的质量问题
5.1 设备之间、干线与端子之间连接不牢固,应及时检查,将松动处紧牢固。
5.2 使用屏蔽线时,外铜网与芯线相碰,按要求外铜网应与芯线分开,压接应特别注意。
5.3 用焊油焊接时,非焊接处被污染。焊接后应及时用棉丝(布条)擦去焊油。
5.4 由于屏蔽线或设备未接地,会造成干扰。应按要求将屏蔽线和设备的地线压接好。
5.5 扬声器接线不牢固、阻抗不匹配,造成无声或音量不合要求,应及时进行修复,并更换
不适合的设备。
5.6 大型喇叭箱安装不牢、不平整,音量较大时会产生共振。应将喇叭箱安装牢固,并且安
装位置准确。
5.7 紧急广播线与普通广播线的连接不正确。造成功能不齐备,应及时将错接的线改正过来。
5.8 喇叭的护罩被碰扁,应及时地进行修复或更换。
5.9 修补浆活时,扬声器被污染,或安装孔开得过大。应将污物擦净,并将缝隙修补好,再
安装扬声器。
5.10同一室内扬声器的排列间距不均匀,标高不一致。在安装前应弹好线,找准位置,如
标高的差距超出允许偏差范围应调整到规定范围内。
